近日,隨著東坡變電站2#主變高低壓側各類設備陸續轉為檢修狀態,欣榮公司持續一周的東坡、金華山主變大修工作正式拉開序幕,為保證變電站設備安全運行,礦區居民用電迎峰度冬奠定了良好的安全基礎。
此次大修的兩臺主變主供金華山、東坡社區居民生活及生產用電,運行時間均已超過10年,為了保證此次大修工作順利進行,欣榮公司組織專業的技術隊伍,大修前對變電站工作現場進行了勘查、方案制定、安全技術措施的審核及相關規程、規定的對標確認,編寫了設備大修期間安全供電應急預案,并現場成立了“黨員突擊隊”,在各部門的相互配合下,大家克服寒冷和疲倦,放棄周末和午休時間,高質量、零失誤推進各項工作順利進行。

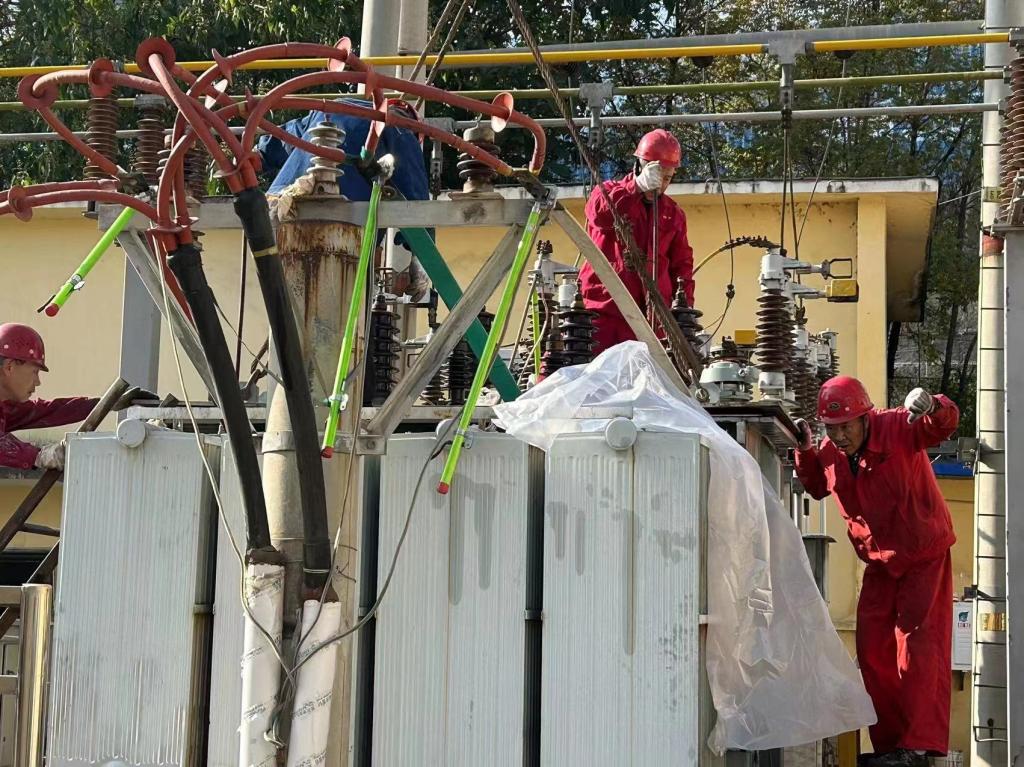

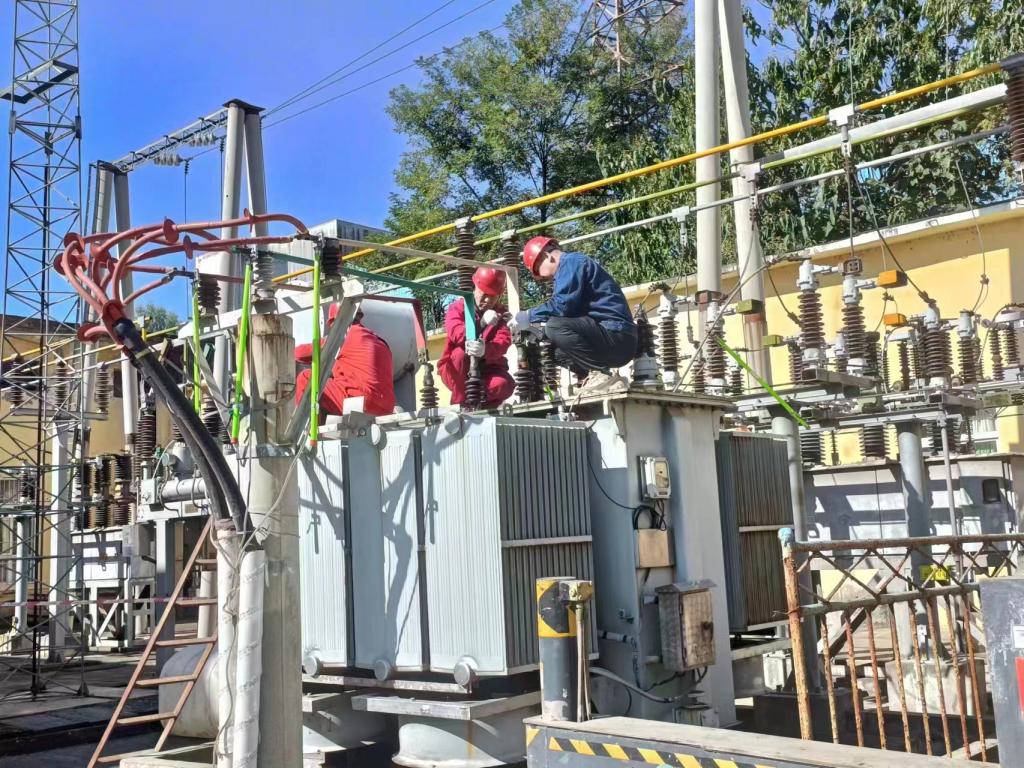

主變大修對天氣要求很高,特別是在主變吊芯過程中,需要確保確保空氣濕度不大于65%的前提下。在現場緊張的氣氛中,重達15噸的變壓器罩穩穩升起,主變繞組一點出現在眾人眼前。由于現場天氣和環境難以掌控,內部組件不宜長時間暴露在空氣中。吊罩后,全體檢修人員顧不上吃午飯,迅速對檢查變壓鐵芯、繞組和鐵軛等常規件進行了詳細的清掃,對變壓器繞組進行加固,對鐵芯的絕緣電阻進行試驗檢測,更換了箱沿的膠墊。僅用四個小時就完成以上工作,最大程度保證內部組件的清潔和干燥。
截至目前,主變大修工程仍在有條不紊地進行著,嚴守安全生產底線是每一位欣榮人共同的使命,落實設備安全責任是每一位運維人員的職責,確保此次檢修工程順利開展是全體參與人員的共同心愿,在接下來的工作中,欣榮公司全體參戰人員將一如既往,用堅定的執行力和飽滿的工作熱情保證主變大修工程圓滿成功。
